安徽路港“收官十三五 谋划新生长”系列报道5:滁天高速CT-02标迎难而上克时艰 满产超产提效益

365英国上市

安徽路港“收官十三五 谋划新生长”系列报道5:滁天高速CT-02标迎难而上克时艰 满产超产提效益
泉源:安徽路港?时间:2021-01-04?浏览量:2118

滁州至天长高速公路是安徽省四纵八横高速公路网中的横六北沿江通道的主要组成部分, ,在省公路网中占有主要职位 。。。。由公司承建的滁天高速CT-02标段全长12.826km, ,该项目2020年度妄想产值12111万元, ,现实完成产值15029万元, ,逾额完成2918万元, ,占妄想的124%

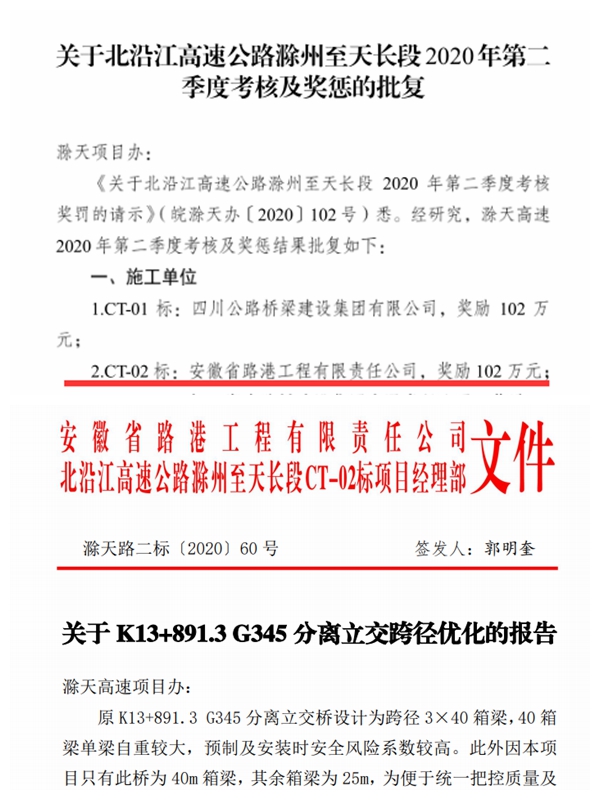

该项目在2020年业主综合考评中多次取得前3名, ,甚至第1名的好效果, ,在业主第二季度进度奖励中获得奖励102万元 。。。。鉴于原K13+891.3疏散立交桥设计方案施工难度大、清静隐患多, ,经项目部多次与业主相同, ,最终, ,优化后的设计方案利便了施工时代的通行, ,减小了施工难度, ,项目部也获得业主奖励 。。。。

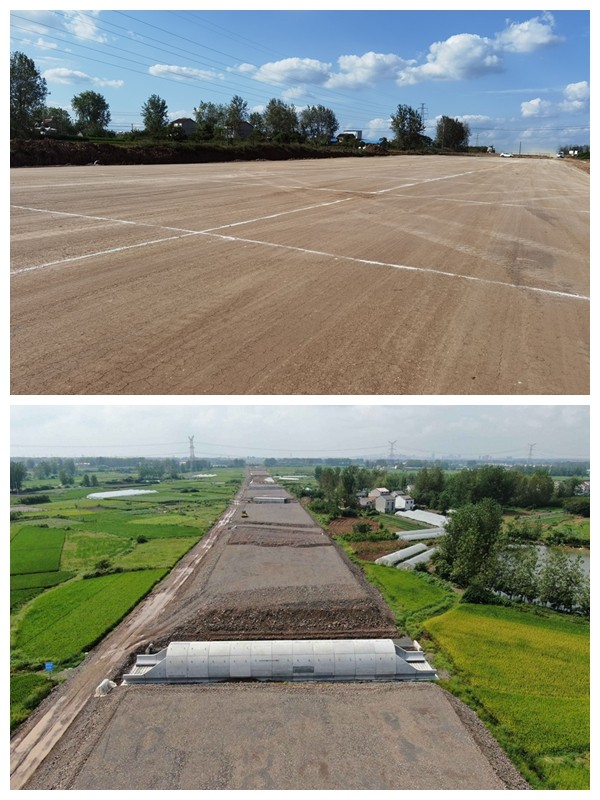

受到新冠疫情影响, ,2020224日, ,项目完成复工手续, ,各工点陆续睁开施工, ,随后79月的超长汛期严重制约了项目施工进度 。。。。在疫情、汛期的双重压力下, ,项目部攻坚克难, ,通过优化施工工艺、加大人力物力投入等方式争抢工期 。。。。在施工历程中严酷执行首件两会制, ,做到质量目的明确、施工要领可行、评价标准统一 。。。。

20201228日, ,在经由259个日日夜夜的艰辛奋战后, ,圆满完成仰山特大桥61跨下部结构的施工, ,标记着大桥正式进入上部结构施工阶段 。。。。该大桥具有高墩柱及盖梁、系梁多等特点, ,最高为 40#30.3米, ,平均高度在22米左右, ,桥面板共1464片, ,装置平面线性控制难度大, ,超高段高程控制难度大, ,下部结构的完成也为后续钢结构架设及桥面板装置涤讪了坚实基础 。。。。

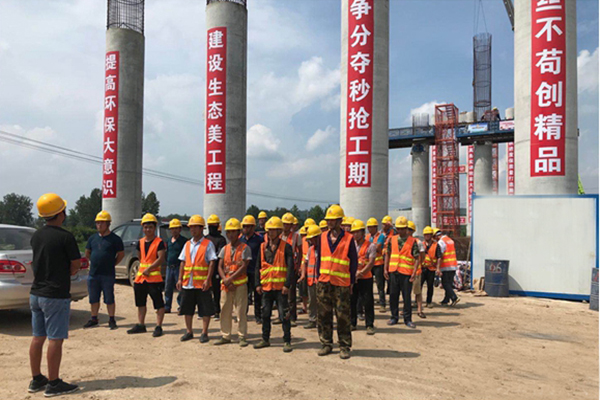

在注重施工进度与质量的同时, ,项目部还时刻将清静事情摆在第一要位 。。。。在特大桥高墩柱区域设置清静宣传、迎检平台, ,设置宣传栏, ,在高墩柱上张贴清静宣传警示口号, ,全桥每200米设置一处扩音喇叭, ,不中止对一线作业职员举行清静宣传及作业清静风险见告广播, ,营造优异的清静生产气氛 。。。。

目今, ,滁天高速CT-02标项目正以现实验动起劲贯彻落实十九届五中全会精神, ,2021年项目部将继续朝着主线路基、仰山特大桥全幅意会, ,主线桥半幅意会的目的迈进, ,以申报专利一项, ,工法一项为基础, ,紧盯各项事情目的使命, ,撸起袖子加油干, ,确保十四五开好局, ,打好基础, ,为县县通节点目的早日实现不懈奋斗 。。。。
