工程希望速递

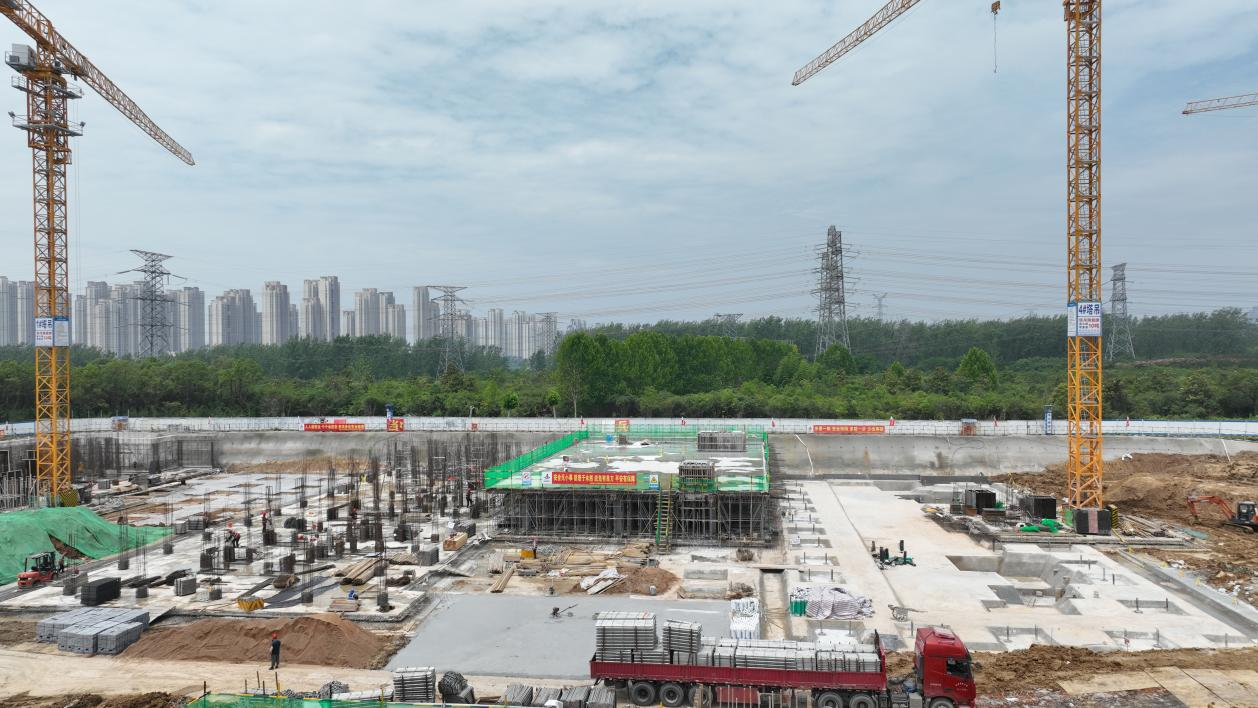

面临梅雨季的倒运影响,,,,项目团队迎难而上,,,,要害节点实现重大突破。。1#楼、2#楼乐成战胜基坑积水难题,,,,顺遂完成基槽验收与 1500立方米筏板混凝土浇筑,,,,正式开启结构施工新阶段;;;;4#楼基槽工程验收通事后,,,,防水施工周全铺开。。地库施工也在雨后连忙有序推进,,,,项目部组织6台大功率水泵24小时不中止排水,,,,筏板、防水、垫层等施工均按妄想完成响应比例。。各单体楼宇建设同样希望迅速,,,,从钢筋绑扎到工程桩检测,,,,各项事情有条不紊开展。。
单体楼宇希望:
1#楼:负一层墙柱钢筋绑扎完成,,,,内架搭设完成30%;;;;
2#楼:筏板浇筑完成,,,,负一层墙柱钢筋绑扎完成20%;;;;
3#楼:工程桩检测第5根(共6根);;;;
4#楼:垫层完成,,,,防水正在施工;;;;
5#楼:工程桩检测第5根(共6根);;;;
6#楼:工程桩检测完成,,,,土方外运;;;;
7#楼:工程桩检测完成,,,,基槽开挖;;;;
8#楼:筏板浇筑完成,,,,负一层墙柱钢筋绑扎完成20%;;;;
9#楼:底板防水施工完成,,,,筏板钢筋绑扎;;;;
10#楼:垫层完成,,,,防水正在施工;;;;
土方与支护:累计土方外运达41000方(约占总量的62.1%),,,,降雨时代,,,,增强边坡支护巡查与加固。。
施工手艺亮点


项目在施工手艺方面亮点频出。。雨季施工包管步伐周全升级,,,,全心体例并严酷执行专项方案与应急预案,,,,高效排水沟网、富足排水装备、专人值守等一系枚行动,,,,为施工质量和清静筑牢防线;;;;“智慧+人工”双重监控模式,,,,借助极端天气预警联动系统和人工巡查,,,,实时消除清静隐患;;;;工序穿插优化战略,,,,凭证天气无邪调解施工内容,,,,“抢晴天、战雨天”,,,,最大限度镌汰天气对工期的影响;;;;BIM手艺的深化应用,,,,通过三维模子模拟和可视化交底,,,,提升施工效率超15%。。
在1#楼、2#楼筏板混凝土浇筑的要害使命中,,,,项目团队展现出非凡的继续。。20日至21日暴雨突袭,,,,治理职员坚守一线指挥,,,,工人们迎风冒雨作业,,,,雨水浸透衣衫却未浇灭他们的热情,,,,经由48小时科学高效轮转作业,,,,圆满完成浇筑使命,,,,为后续施工争取名贵时间。。
强化分级治理机制

6月22日、24日、25日,,,,365英国上市三建公司卓越城项目指挥部多次冒雨深入一线,,,,检查指导雨季施工清静、防汛步伐及工程希望,,,,为项目平稳推进提供顽强包管。。
风疾雨骤何所惧,,,,勠力同心向目的。。卓越城项目团队正以高昂斗志、科学组织和严密步伐,,,,一连奋战在梅雨季。。我们有理由相信,,,,在全体参建职员的配合起劲下,,,,在集团和公司两级指挥部的协同调理下,,,,这座包管性租赁住房项目必将准期优质交付,,,,为合肥的都会建设和民生包管添上浓墨重彩的一笔。。
